河北豐寧抽水蓄能電站下水庫蓄能專用庫正式開始蓄水。 通訊員賈濤、賈晉攝

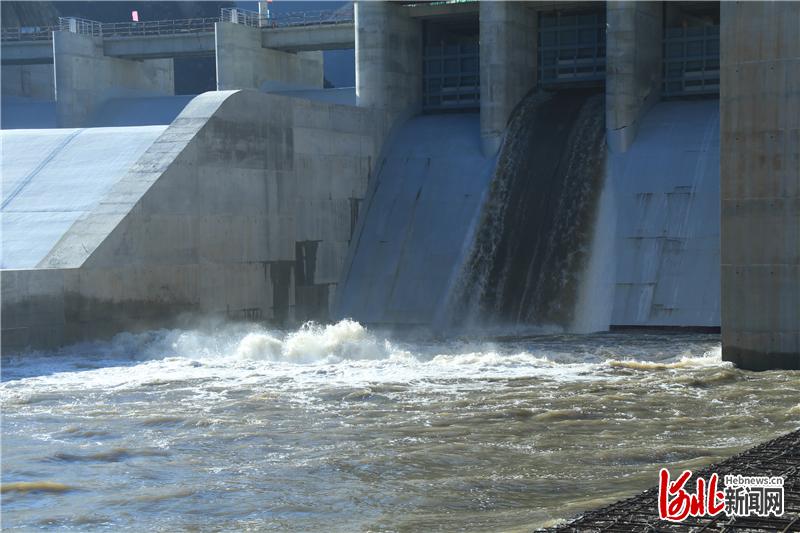

河北新聞網訊(河北日報記者陳寶云 通訊員賈濤、賈晉)11月12日8時30分,隨著總指揮一聲令下,河北豐寧抽水蓄能電站攔沙庫溢洪道第三號閘門緩緩提起,水流從溢流堰頂1058m高程傾瀉而下,畫出優美弧線,電站下水庫蓄能專用庫正式開始蓄水。
據介紹,豐寧抽水蓄能電站下水庫位于灤河干流,自2014年開工建設以來,工程建設者們遭遇了重重困難,克服了一個又一個技術難點。因河水攜帶泥沙嚴重,為防止泥沙侵占庫容和對過水部件造成不利影響,特將下水庫分為攔沙庫和蓄能專用庫兩部分,蓄水時通過攔沙庫溢洪道將清水引入蓄能專用庫以滿足發電需要,泥沙則通過泄洪排沙洞排走。攔沙壩壩址處位于河道內,壩基上部為淤泥質粉土,其力學性質較差,存在液化、震陷等問題,地基承載力低,不能滿足大壩穩定性、承載力及抗震等要求。通過反復研究論證,技術人員最終決定利用振動水沖法施工工藝,在地基中制成很多以石料組成的樁體的振沖碎石樁進行壩基處理,樁與原地基土共同構成復合地基,顯著提高了地基承載力。因攔沙壩的雙向擋水特點,壩型則采用了復合土工膜防滲心墻堆石壩,有效克服了壩基地形的不利影響。
河北豐寧抽水蓄能電站下水庫蓄能專用庫正式開始蓄水。 通訊員賈濤、賈晉攝
豐寧抽水蓄能電站是由原豐寧水電站改建而成,水庫正常蓄水位由1050m抬升至1061m,新老壩體的變形協調和防滲體系的連接是攔河壩改擴建工程一道關鍵技術難題。為此,建設者們采用“超前預報+超前支護+一炮一支護”的“兩超一轉序”的施工管理手段,利用“網格式一體化”的管控模式和“區片制”“架子隊”的管控手段,充分發揚發現、解決問題不過夜的戰斗作風,克服圍巖不利條件,在確保安全的前提下順利完成了下水庫進出水口的開挖支護及砼澆筑施工。
下水庫開始蓄水后,電站將實時監測大壩的變形、滲流、孔隙水壓力、應力應變等各項數據指標,確保大壩工程及邊坡等水工建筑物處于安全運行狀態,為首臺機組發電奠定堅實基礎。
據了解,豐寧抽水蓄能電站共安裝10臺300MW的單級立軸可逆式抽水蓄能發電機組和2臺300MW交流勵磁變速機組,總裝機容量3600MW,建成后將超過美國巴斯康蒂抽水蓄能電站,成為是世界上裝機容量最大的抽水蓄能電站。該電站計劃2022年首臺機投產發電,將在京津冀電網中擔負調峰、調頻、調相、儲能、系統備用及“黑啟動”任務。
